Keeyask代项目

最终设计和规格,采购支持,业主工程师和施工支持

加拿大马尼托巴省2013 - 2021年

695兆瓦的能力和4400瓦特小时每年的电力

第四大在马尼托巴省的一个发电厂

卓越奖马尼托巴省工程咨询公司协会

是激励奖、宾利系统

挑战

  • 基耶斯克发电站位于加拿大马尼托巴省温尼伯以北约725公里的纳尔逊河下游,距离最近的城市汤普森有130多公里的公路。
  • 部分施工计划是在亚北极气候条件下进行的,那里的冬季漫长而寒冷,平均气温在零下25摄氏度以下持续数月。

解决方案

  • 在预算和进度内为最终设计提供工程服务,在调整设计方面表现出极大的灵活性,与马尼托巴水电和土木承包商作为一个设计团队合作,制定各种计划,以实现进度加快和设计和技术的质量。
  • 完成了早期围护结构的设计,允许工厂起重机的操作,以方便涡轮发电机的组装和冬季混凝土,从而最大限度地减少施工延误。4D施工模型估计,柱扩展器将减少大约13个月的施工延误。场地维护费用每天约为100万至200万美元,这一缓解措施节省了大量资金。
  • 最初的导流是通过建造一系列的五座围堰来实现的,这些围堰需要为电厂和溢洪道的地基脱水。
  • 在发电站上游约11公里的地方,河岸两侧都有堤坝。这些堤坝建立在受永久冻土层影响的冰湖粘土和冰碛覆盖层上。堤坝的建设需要清除高含冰覆盖层和特殊的设计细节,以适应未来的定居点。

突出了

  • 该项目是马尼托巴水电与四个第一民族——塔塔斯克威亚克克里民族、战争湖第一民族、约克工厂第一民族和福克斯湖克里民族——合作的项目,被称为keyask水电有限伙伴关系
  • Hatch参与该项目超过25年,完成了FEL2(1994)和FEL3(2011)的研究,并于2012年开始FEL4的研究。建设于2014年开始,将持续到2022年。
  • 由于早期合同参与(ECI)过程和前端规划,设计被优化到最小浪费和可施工性。
  • 重新设计厂房上层结构,允许早期围护,允许在冬季加热混凝土浇筑。
  • 开发了以3D数据为中心的模型,用于可施工性审查,确保所有承包商都能理解设计。这使得客户和承包商可以进行4D模拟,以评估方案并确定其商业意义。该模型与P6中的Primavera Schedule集成在一起,作为一种4D工具,用于验证施工计划、排序和进度,从而识别、消除和最小化项目相关延迟的风险。

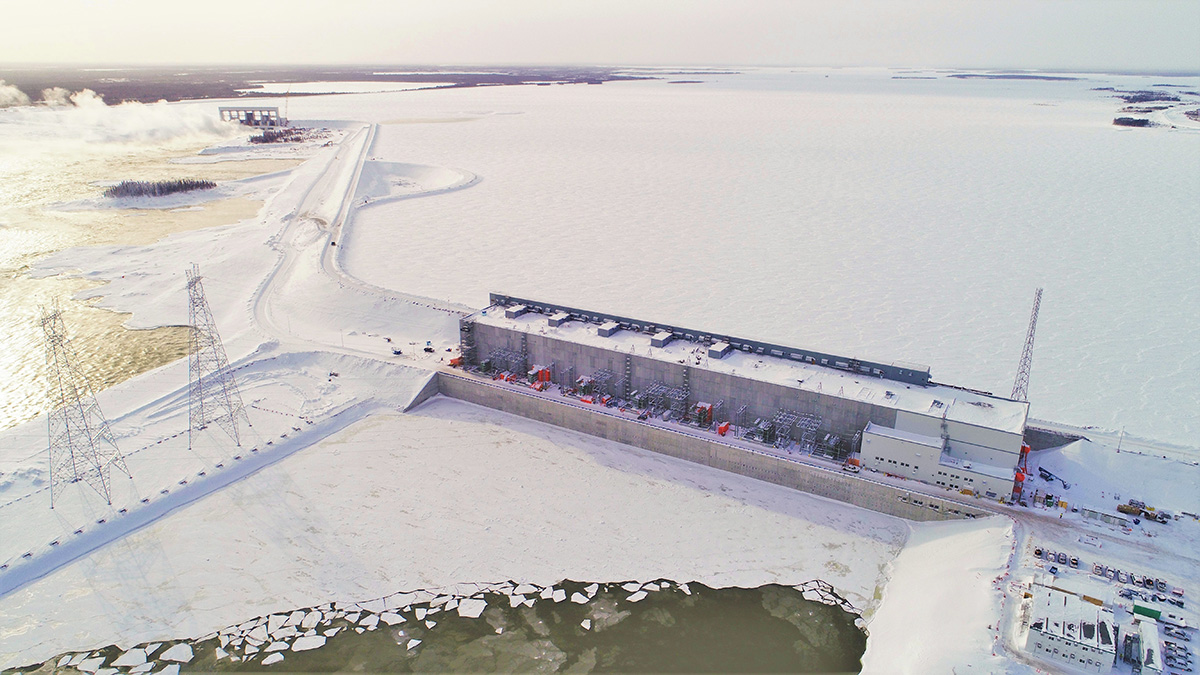

Keeyask发电站

项目数量

  • 87亿加元项目
  • 27300 +被雇佣在工地工作的人
  • 69%大部分工人来自马尼托巴省38%是本地的
  • 7涡轮机
  • 7-bay溢洪道与16米高,13米施工期间用于引水的宽提升门,设计用于通过多余的水流,达到可能的最大洪水11300米3./秒当空间站运行时
  • 362 0003.溢洪道、进水口、厂房及辅助结构的混凝土
  • 640万年3.填满的
  • 200万米3.岩石开挖
  • 340万米3.上覆岩层的挖掘
  • 3 earthfill大坝总计2.4公里在长度和2堤坝总计22.3公里的长度

我们如何为您效劳

如果您有问题需要解决,请与我们联系。

联系我们
